Übergabe: Checkliste für eine reibungslose Übernahme
AIThis post was created with the assistance of artificial intelligence (AI).

Kurz gesagt

Eine reibungslose Übergabe beginnt Wochen vorher mit dem Zusammentragen aller Dokumente, Pläne und Nachweise und endet mit einem von beiden Seiten unterschriebenen Übergabeprotokoll. Kernelemente sind die vollständige Schlüssel- und Zugangsübergabe, die dokumentierte Funktionsprüfung aller Anlagen, die schriftliche Erfassung offener Punkte mit Terminen sowie die Aushändigung von Wartungs- und Bedienungsunterlagen. Wer Zustände zusätzlich mit Fotos und Videos festhält, schafft für alle Beteiligten eine nachvollziehbare Grundlage und vermeidet spätere Diskussionen.

Der Polier drückt dem Bauherrn die Schlüssel in die Hand, nickt kurz, fährt nach Hause – und drei Monate später flattert eine Rechnung für Wasserschäden im Bad ins Haus, obwohl die Armatur längst defekt übergeben wurde. Ohne Protokoll, ohne Fotos, ohne Zeugen. Genau so entstehen die teuersten Streitfälle im Handwerk.

Die Übergabe ist der letzte Arbeitsschritt eines Auftrags – und oft der schlampigste. Dabei ist sie der Moment, in dem Verantwortung übergeht: Ab hier trägt der Auftraggeber das Risiko, ab hier laufen die Fristen für Mängelrügen. Wer hier patzt, zahlt es später teuer zurück.

In diesem Artikel erhalten Sie eine komplette Checkliste für eine reibungslose Übernahme – vom Zusammentragen der Unterlagen über die Funktionsprüfung bis zum unterschriebenen Protokoll. Praktisch gedacht, Schritt für Schritt, aus der Werkstatt- und Baustellenperspektive. Keine Rechtsberatung, aber echte Praxis.

Auf einen Blick
Übergabe-Checkliste: So übernehmen Sie reibungslos | Gewerkepraxis
Kernaussage
Ein gemeinsam unterschriebenes Übergabeprotokoll, dem der Auftraggeber nicht unverzüglich widerspricht, wird in der Baupraxis als Bestätigung der vertragsgemäßen Leistung behandelt – Abnahmewirkung u…
Das Wichtigste
1

Die Übergabe beginnt zwei bis drei Wochen vorher mit dem Zusammentragen von Verträgen, Plänen, Nachweisen, Schlüssellisten und der Offene-Punkte-Liste – nicht…

2

Führen Sie die Übergabe immer in derselben 7-Schritt-Reihenfolge durch: Rundgang, Fotodokumentation, Funktionsprüfung, Zählerstände, Schlüssel, Unterlagen, Unt…

3

Jeder Beanstandungspunkt gehört ins Protokoll – mit Termin und Verantwortlichkeit, auch wenn Sie ihn für unberechtigt halten.

4

Lassen Sie den Auftraggeber Anlagen selbst bedienen und halten Sie die Einweisung schriftlich fest – das ist Nachweis und Prävention in einem.

5

Nach VOB/B § 13 Nr. 4 beträgt die Verjährungsfrist für Mängelansprüche in der Regel vier Jahre ab Abnahme – archivieren Sie die Übergabedokumentation mindesten…

Schritt für Schritt
1
Die Übergabe-Checkliste in 7 Schritten – vom Betreten bis zur Unterschrift
So läuft eine strukturierte Übergabe am Tag selbst ab – am besten immer in derselben Reihenfolge.

Warum die Übergabe der wichtigste Arbeitsschritt des ganzen Auftrags ist

Die Übergabe ist der rechtliche und praktische Augenblick, in dem die Verantwortung für ein Objekt vom Unternehmer auf den Auftraggeber übergeht. Warum das so wichtig ist: Ab diesem Zeitpunkt kehrt sich die Beweislast praktisch um. Vor der Übergabe müssen Sie als Unternehmer zeigen, dass Sie fertig sind – danach muss der Auftraggeber zeigen, dass etwas fehlerhaft war. Vor der Übergabe trägt der Unternehmer die Gefahr für Zufallsschäden (Brand, Einbruch, Sturm), danach der Auftraggeber. Das erklärt, warum eine verspätete oder verschleppte Übergabe für den Handwerker richtig teuer werden kann: Jede Woche ohne Abnahme trägt er weiterhin das Risiko für ein Objekt, auf dem er gar nicht mehr arbeitet.

Zwei Fristen machen die Übergabe zusätzlich scharf: Ab diesem Moment muss der Bauherr erkennbare Mängel unverzüglich anzeigen – nach VOB/B § 13 Nr. 3 läuft dafür eine sehr kurze Frist, in der Praxis oft nur wenige Tage. Wer als Auftraggeber zu spät meldet, kann die Nachbesserung verlieren. Umgekehrt beginnt mit der Abnahme die Verjährungsfrist für Mängelansprüche, nach VOB/B § 13 Nr. 4 in der Regel vier Jahre. Für Sie als Unternehmer bedeutet das: Ab dem Übergabetag wissen Sie, bis wann Ihnen Mängelansprüche „anhaften“ können – vorher ist alles offen. Ein sauberes Protokoll ist also kein bürokratischer Selbstzweck, sondern der Fixpunkt, an dem beide Seiten Planungssicherheit bekommen.

Ein Beispiel aus der Praxis: Ein Fliesenleger übernimmt die Fliesenarbeiten in einem Bad als Nachfolgewerke des Malers. Das Mauerwerk ist noch feucht, die Belüftung unklar. Ohne Übergabeprotokoll mit dem Hinweis „Restfeuchte im Estrich, Belüftung erforderlich“ kann er später kaum belegen, dass Schäden an seinen Fliesen nicht aus seiner Arbeit stammen – der Bauherr wird ihn als letzten Gewerk zuerst in Anspruch nehmen, denn der ist noch erreichbar und hat die Leistung „sichtbar“ erbracht. Mit Protokoll und einem Foto vom Feuchtmessgerät ist die Frage in fünf Minuten geklärt: Der Zustand wurde dokumentiert übernommen.

Es gibt allerdings auch einen ehrlichen Tradeoff: Eine sehr detaillierte Übergabe kostet Zeit – 45 Minuten bis zwei Stunden pro Objekt, plus Vorbereitung. Manche Meister sind versucht, das bei kleinen Aufträgen zu sparen. Das ist ein Trugschluss: Gerade bei kleinen Aufträgen ohne Zeugen und ohne Bauleitung ist das Protokoll oft das einzige Beweismittel. Die halbe Stunde am Übergabetag ist die günstigste Versicherung, die es im Handwerk gibt.

Merken Sie sich die Faustregel: Was bei der Übergabe nicht dokumentiert ist, existiert im Streitfall nicht. Das Protokoll schützt beide Seiten – den Unternehmer vor erfundenen Mängeln, den Auftraggeber vor vergessenen Restarbeiten.

Nicht dokumentierte Zustände bei der Übergabe werden im Streitfall zum Wort gegen Wort – und das verliert fast immer derjenige, der die Leistung erbracht hat.
Avery Zweckform 1777 Bau-Tagesbericht (A4, selbstdurchschreibend, gem. baubehördlichen Richtlinien, für Deutschland und Österreich zum Nachweis ausgeführter Arbeiten), 3 x 40 Blatt, weiß/gelb/rosa

Avery Zweckform 1777 Bau-Tagesbericht (A4, selbstdurchschreibend, gem. baubehördlichen Richtlinien, für Deutschland und Österreich zum Nachweis ausgeführter Arbeiten), 3 x 40 Blatt, weiß/gelb/rosa

  • Format: A4 size construction report paper
  • Purpose: Proof of completed or modified work
  • Compliance: Meets official regulatory guidelines

Als Amazon-Partner verdienen wir an qualifizierten Verkäufen.

Als Amazon-Partner verdienen wir an qualifizierten Verkäufen.

Vorbereitung: Was Sie mindestens zwei Wochen vorher zusammentragen sollten

Eine reibungslose Übergabe beginnt nicht am Übergabetag, sondern etwa zwei bis drei Wochen vorher mit dem Zusammentragen aller relevanten Dokumente. Wer erst am Vorabend die Mappe sucht, vergisst garantiert etwas – meistens genau das, was später fehlt.

Zur Vorbereitung gehören diese Punkte:

  • Auftrag und Vertragsunterlagen inklusive Nachträge und Änderungen – nur so lässt sich der Lieferumfang prüfen.
  • Pläne und Ausführungsunterlagen in der tatsächlich gebauten Version („wie ausgeführt“, nicht „wie geplant“).
  • Nachweise und Zertifikate: CE-Kennzeichnungen, Funktionsnachweise für Anlagen, Revisionsunterlagen, Wartungsanleitungen.
  • Energie- und Effizienznachweise, soweit im Immobilienkontext relevant (z. B. Energieausweis).
  • Schlüsselliste: Welche Schlüssel, Transponder, Zugangsdaten und Fernbedienungen existieren – und wer hat sie aktuell?
  • Offene-Punkte-Liste aus der Baustelle: Restarbeiten, vereinbarte Nachbesserungen, Rückbau von Schutzmaßnahmen.

Ein konkreter Ablauf: Ein SHK-Betrieb übergibt eine Heizungsanlage. Zwei Wochen vorher klärt der Monteur mit dem Bauherrn per E-Mail die offenen Fragen für die Übergabe – „Ist der Heizungsraum zugänglich? Wer bekommt die Bedienungsanleitung der Wärmepumpe?“ Am Übergabetag selbst ist dann alles griffbereit, und der Termin dauert 45 Minuten statt drei Stunden.

Planen Sie den Termin bewusst mit Zeitpuffer. Eine Übergabe unter Zeitdruck ist die häufigste Ursache für lückenhafte Protokolle.

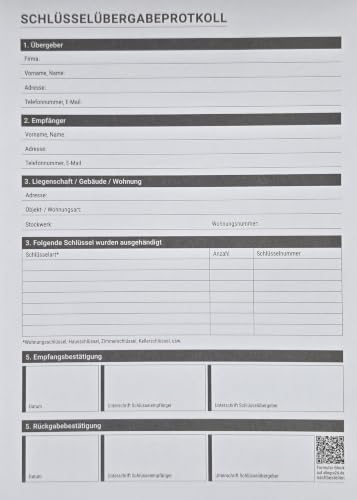

ALLEGRA Schlüsselübergabeprotokoll A4 – Selbstdurchschreibender Formularblock für Vermietung, Hausverwaltung, Immobilien & Objektübergaben

ALLEGRA Schlüsselübergabeprotokoll A4 – Selbstdurchschreibender Formularblock für Vermietung, Hausverwaltung, Immobilien & Objektübergaben

  • Self-Carboning Paper: No carbon paper needed, creates clean copies
  • Professional Documentation: Ideal for property management and trades
  • A4 Size Format: Provides ample space for details and organization

Als Amazon-Partner verdienen wir an qualifizierten Verkäufen.

Als Amazon-Partner verdienen wir an qualifizierten Verkäufen.

Die Übergabe-Checkliste in 7 Schritten – vom Betreten bis zur Unterschrift

So läuft eine strukturierte Übergabe am Tag selbst ab – am besten immer in derselben Reihenfolge. Warum die feste Reihenfolge so wichtig ist: Sie macht die Übergabe wiederholbar. Jeder Geselle, jeder Polier kann sie durchführen, und es gibt keine Diskussion, ob „damals etwas vergessen wurde“. Eine Checkliste, die jeder im Betrieb gleich abarbeitet, ist gleichzeitig eine Qualitätskontrolle.

  1. Gemeinsamer Rundgang: Begehen Sie das Objekt mit dem Auftraggeber Raum für Raum – Weg für Weg, nicht nur die Highlights. Der Sinn liegt im Mitwirken: Wer den Rundgang selbst mitgeht, kann später schwerer behaupten, etwas sei ihm nie gezeigt worden. Beispiel: Zeigen Sie bewusst auch die „unsexy“ Stellen wie den Zählerschrank und die Anschlussstellen im Keller – genau dort entstehen später die meisten Rückfragen.
  2. Zustand dokumentieren: Fotografieren Sie kritische Bereiche (Anschlüsse, Fugen, Zählerstände) – ergänzend hilft eine Videoaufnahme des kompletten Rundgangs. Der Grund: Fotos mit Zeitstempel sind später nahezu unangreifbar; Erinnerungen sind es nicht. Praxistipp: Sprechen Sie beim Video kommentierend mit („Hier sehen wir den frisch verfugten Bodenbelag im Flur“) – das macht das Material auch nach Jahren selbsterklärend.
  3. Funktionsprüfung: Nehmen Sie Anlagen gemeinsam in Betrieb – Heizung, Lüftung, Rollladen, Türen. Der Auftraggeber bedient selbst einmal alles. Warum: Die gemeinsame Prüfung grenzt ab, ob ein späterer Defekt auf eine Anlagenstörung oder auf Bedienfehler zurückgeht – eine der häufigsten Streitfragen bei Heizungs- und Lüftungsanlagen.
  4. Zählerstände notieren: Strom, Wasser, Gas, Wärme – mit Datum ins Protokoll. Das schafft Klarheit bei den Folgekosten: Steigt nach der Übergabe der Wasserverbrauch drastisch, belegt der notierte Anfangsstand, dass ein Leck danach entstanden sein muss – und in wessen Verantwortungsphase es fällt.
  5. Schlüssel und Zugänge übergeben: Gehen Sie die Schlüsselliste Punkt für Punkt durch und lassen Sie den Empfang gegenzeichnen. Der Hintergrund: Fehlt später ein Schlüssel oder ein Transponder, haftet sonst schnell der Handwerksbetrieb – „Der hatte doch zuletzt alle Schlüssel.“ Eine gegengezeichnete Liste beendet diese Diskussion sofort.
  6. Unterlagen aushändigen: Pläne, Zertifikate, Bedienungs- und Wartungsanleitungen, Gewährleistungsnachweise. Wichtig: die Aushändigung ins Protokoll eintragen. „Die Anleitung habe ich nie bekommen“ ist eine klassische Reklamationsbegleitung – besonders wenn eine Hersteller-Garantie an den Nachweis der Einweisung geknüpft ist.
  7. Protokoll unterschreiben: Beide Parteien, mit Datum, Ort und Namen. Jede Partei erhält ein Exemplar – sofort, nicht „per Post“. Warum sofort: Ein zugesagter Postversand verzögert die Wirksamkeit der Abnahme und öffnet ein Fenster, in dem der Auftraggeber Mängel „nachschieben“ kann. Wer sein Exemplar in der Tasche hat, hat Klarheit.

Ein Detail, das erfahrene Meister nie auslassen: Lassen Sie den Auftraggeber die Anlagen selbst bedienen. Wer einmal selbst die Heizungsregelung verstellt hat, kann später nicht behaupten, niemand habe ihn eingewiesen. Das ist Einweisung und Nachweis in einem. Beispiel: Der Bauherr ruft im November, die Heizung „gehe nicht“ – im Protokoll steht vermerkt, dass er selbst das Nachtabsenkungsprogramm eingestellt und bestätigt hat. Der Monteur klärt das in zwei Minuten am Telefon, statt eine Anfahrt zu schreiben, die keiner bezahlen will.

Bei der Dokumentation lohnt sich der digitale Weg. Digitale Checklisten und Übergabe-Apps erlauben Fotos direkt am Protokolleintrag, Zeitstempel inklusive – der Vorteil ist die Unmittelbarkeit: Nichts geht zwischen Baustelle und Büro verloren. Der Tradeoff: Nicht jeder Auftraggeber möchte eine App auf dem Handy, und bei schlechtem Empfang im Keller stößt auch die beste App an Grenzen. Klassisch funktioniert es genauso – dann aber mit ausgedruckten Fotos, die beide Parteien abzeichnen. Entscheidend ist nicht das Medium, sondern dass Zustand und Prüfung nachweisbar festgehalten werden.

Amazon

Baustellen Fotodokumentation Kit

Als Amazon-Partner verdienen wir an qualifizierten Verkäufen.

Als Amazon-Partner verdienen wir an qualifizierten Verkäufen.

Was ins Übergabeprotoll gehört – und was erfahrene Meister zusätzlich festhalten

Das Übergabeprotokoll ist das Herzstück jeder Übergabe. Es enthält mindestens: Ort, Datum und Uhrzeit, die Namen und Rollen der Anwesenden, eine vollständige Schlüssel- und Zugangsliste, die Zählerstände, die übergebenen Unterlagen, den dokumentierten Zustand des Objekts sowie alle offenen Punkte mit konkreten Terminen und Verantwortlichkeiten.

Der wichtigste Grundsatz: Mängel und Restarbeiten gehören ins Protokoll – nicht unter den Tisch. Ein offener Punkt mit Termin („Fuge im Flur nacharbeiten, Termin: 14.03.“) ist ein klarer Plan. Ein verschwiegener Punkt ist eine Zeitbombe. Der Auftraggeber verliert das Vertrauen, und aus einer Kleinigkeit wird ein Streit über die ganze Rechnung.

Zusätzlich lohnen sich diese Einträge, die viele vergessen:

  • Bautechnische Hinweise: Belüftungspflicht nach Estrich-Einbau, Trocknungszeiten, Nutzungsbeschränkungen (z. B. „Bodenbelag erste 48 Stunden nicht belasten“).
  • Bauteiltemperatur und Feuchte zum Übergabezeitpunkt – wichtig bei Estrich, Putz und Fliesenarbeiten.
  • Bedienungshinweise mit Verweis auf die übergebenen Anleitungen.
  • Verweis auf DIN-Normen, soweit vereinbart – etwa die Toleranzen nach DIN 18202 „Toleranzen im Hochbau“ für Ebenheit und lotrechte Wände.

Ein Beispiel: Bei der Übergabe einer Treppe misst der Schreiner die Stufenhöhen nach und hält fest, dass alle Werte innerhalb der Toleranzen nach DIN 18202, Tabellenlinie 4, liegen. Sechs Monate später reklamiert der Bauherr eine „schiefe Treppe“ – das Messprotokoll beantwortet die Frage in einer Minute.

Wichtig für die Einordnung: Gewährleistungsrechte und Verjährungsfristen richten sich nach dem Vertrag – beim BGB nach § 634a BGB, bei Verträgen nach VOB/B nach § 13 Nr. 4 und 5 VOB/B. Für den Einzelfall gilt: Vertrag lesen, im Zweifel anwaltlich prüfen lassen. Das Protokoll selbst ist die faktische Grundlage – die Rechtsfolgen ergeben sich aus dem Vertragswerk.

Amazon

Mängelprotokoll Vorlage Bau

Als Amazon-Partner verdienen wir an qualifizierten Verkäufen.

Als Amazon-Partner verdienen wir an qualifizierten Verkäufen.

Anlagen und Geräte: Funktionsprüfung, Bedienungseinweisung, Wartung

Technische Anlagen sind der häufigste Streitpunkt nach der Übergabe – und zwar aus einem einfachen Grund: Funktion und Bedienung werden oft nur mündlich „irgendwie“ erklärt, während der Auftraggeber drei Wochen später die Hälfte vergessen hat. Das Problem ist nicht Bosheit, sondern menschliches Erinnerungsvermögen unter Informationsflut: Bei einer Wärmepumpe allein gibt es Regelung, Zeitprogramme, Heizkurve, Frostschutz und Notabschaltung – wer das alles in zehn Minuten erklärt bekommt, behält vielleicht die Hälfte. Die Konsequenz im Streitfall ist immer dieselbe: Der Auftraggeber erinnert sich an „die Anlage war von Anfang an komisch“, der Monteur erinnert sich an eine erfolgreiche Einweisung – und ohne schriftliche Festhaltung steht Aussage gegen Aussage.

Die Lösung ist einfach, kostet aber bewusst Zeit: gemeinsame Inbetriebnahme plus schriftliche Einweisung, festgehalten im Protokoll. Der Ablauf sieht so aus: Sie nehmen die Anlage in Betrieb, der Auftraggeber bedient sie anschließend selbst, und Sie halten im Protokoll fest, welche Funktionen geprüft und erklärt wurden. Warum das Selbst-Bedin so wichtig ist: Wer einmal selbst die Heizkurve verstellt und bestätigt hat, kann später schwerlich behaupten, niemand habe ihn eingewiesen. Bei einer Wärmepumpe gehören Regelung, Zeitprogramme, Frostschutzfunktion und Notabschaltung auf die Prüfliste – bei einer Lüftungsanlage Filterwechsel, Reinigungsintervalle und die Störungsanzeige. Konkretes Beispiel: Ein Bauherr stellt im November seine Wärmepumpe auf „Party-Modus“ und wundert sich über hohe Stromkosten. Im Protokoll steht, dass er den Programmwechsel selbst vorgeführt hat – die Rückfrage klärt sich in zwei Minuten am Telefon statt mit einer kostenpflichtigen Anfahrt.

Dazu die passenden Fragen für eine reibungslose Übergabe technischer Art:

  • Wann ist die erste Wartung fällig, und wer führt sie aus?
  • Welche Wartungsintervalle empfiehlt der Hersteller – und was passiert bei Nichtbeachtung?
  • Gibt es Garantiebedingungen des Herstellers, die eine regelmäßige Wartung voraussetzen?
  • Sind Ersatzteil- und Filterbestellungen dokumentiert?

Warum diese Fragen mehr als Formalien sind: Viele Hersteller-Garantien sind an den Nachweis der fachgerechten Wartung geknüpft. Wird die erste Wartung nicht terminiert und der Bauherr erinnert sich später nicht daran, läuft die Garantie ins Leere – und die Schadensdiskussion landet oft trotzdem beim installierenden Betrieb, weil dieser der erste Ansprechpartner ist. Ein klassisches Beispiel: Der Betreiber einer Lüftungsanlage wechselt zwei Jahre lang keinen Filter, die Anlage läuft mit schlechter Leistung, der Ventilator läuft heiß, und es entsteht ein Schaden von mehreren tausend Euro. Ist die Wartungspflicht samt erstem Termin im Übergabeprotokoll festgehalten und vom Betreiber gegengezeichnet, liegt die Verantwortung dort, wo sie hingehört – ohne diesen Eintrag droht dem Betrieb eine langwierige Diskussion über „mangelhafte Einweisung“.

Es gibt allerdings einen ehrlichen Tradeoff: Eine vollständige Einweisung mit Selbst-Test dauert 20 bis 40 Minuten pro Anlage – bei mehreren Gewerken am selben Tag summiert sich das. Manche Betriebe verkürzen deshalb auf eine „Schlüsseleinweisung“ (nur Ein/Aus, Notabschaltung, Verweis auf die Anleitung). Das funktioniert bei einfachen Geräten, bei regelungstechnisch komplexen Anlagen ist es ein Reklamationsrisiko. Faustregel: Je komplexer die Bedienung, desto ausführlicher die dokumentierte Einweisung.

Denken Sie auch an Sicherheitsaspekte. Wo gesetzliche Vorschriften greifen – etwa die Prüfpflichten nach DGUV Vorschrift 3 für elektrische Anlagen oder die Betriebssicherheitsverordnung für bestimmte Geräte – gehört der Verweis auf die nächste Prüfung bzw. den Prüfnachweis ins Protokoll. Der Hintergrund: Wird eine fällige Wiederholungsprüfung nach der Übergabe verschlafen und es passiert ein Unfall, fragt immer jemand zurück, wann über die Prüfpflicht informiert wurde. Ein datierter Eintrag im Protokoll beantwortet diese Frage schlüssig.

Wenn der Auftraggeber Mängel sieht: Konfliktfälle bei der Übergabe klären

Trotz bester Vorbereitung kommt es vor: Der Auftraggeber entdeckt beim Rundgang einen Mangel und verweigert die Annahme. Der Fehler wäre jetzt, in Diskussionen zu verfallen oder es mündlich „klären“ zu wollen – denn genau dann entsteht im Nachhinein die Aussage „Das wurde mir ganz anders versprochen“. Der richtige Weg läuft konsequent über die Dokumentation.

Nehmen Sie jeden reklamierten Punkt ernst und prüfen Sie ihn sofort vor Ort. Warum die Ernsthaftigkeit zählt: Auch ein aus Ihrer Sicht abwegiger Beanstandungspunkt ist für den Auftraggeber real – wer ihn abtut, verwandelt eine Sachfrage in eine Vertrauensfrage, und ab dann wird über alles gestritten, auch über die Rechnung. Dann unterscheiden Sie: Handelt es sich um einen echten Mangel (Abweichung von der vereinbarten Leistung), um eine unberechtigte Erwartung (nicht Vertragsbestandteil) oder um eine Geschmacksfrage? Die Unterscheidung ist wichtig, weil jede Kategorie andere wirtschaftliche Folgen hat: Der echte Mangel kostet Sie eine Nachbesserung, die nicht vereinbarte Leistung kann sogar eine Zusatzchance sein, und die Geschmacksfrage sollte man freundlich, aber bestimmt beenden. Diese drei Kategorien in einer Gegenüberstellung:

SituationBeispielTypisches Vorgehen
Echter MangelTür schließt nicht, Fuge fehlerhaftIns Protokoll, Nachbesserung mit Termin
Nicht vereinbarte LeistungZusätzlich gewünschte SteckdoseNachtrag anbieten, separat beauftragen
Geschmack / subjektive Wahrnehmung„Fliesenfarbe wirkt dunkler“Verweis auf vereinbarte Muster, dokumentieren

Ein Beispiel, wie die Unterscheidung in der Praxis wirkt: Ein Elektriker bekommt bei der Übergabe zu hören, die Deckenleuchte hänge „schief“. Vor Ort zeigt sich: Die Dose sitzt um zwei Millimeter versetzt – innerhalb der Toleranz, aber sichtbar, wenn man direkt daruntersteht. Statt zu diskutieren, hält der Elektriker fest: „Beanstandung: Leuchte wirkt schief. Befund: Dosenversatz 2 mm, im Toleranzbereich. Lösung: Ausrichtung auf Wunsch möglich, 30 Minuten Arbeitszeit.“ Der Bauherr entscheidet sich für die Korrektur als kleine Zusatzleistung, beide unterschreiben – und was als Konflikt begann, endet als Zusatzauftrag.

Für die Frage, ob eine Abnahme verweigert werden kann, gilt nach VOB/B § 12 Nr. 3 die Wesentlichkeitsgrenze: Eine unwesentliche Abweichung berechtigt nicht zur Verweigerung. Was das praktisch bedeutet: Ein Kratzer in einer Türfüllung oder eine minimal abweichende Fliesenfarbe berechtigen den Auftraggeber nicht, die ganze Abnahme zu blockieren – tun er es trotzdem, kann der Unternehmer die Abnahme später förmlich festschreiben. Die Umkehrung gilt genauso: Ein Wesentlichkeitsfehler, etwa eine nicht funktionierende Heizung im Winter, berechtigt sehr wohl zur Verweigerung. Was wesentlich ist, entscheidet der Einzelfall – hier hilft nur saubere Dokumentation und im Zweifel fachliche oder anwaltliche Unterstützung.

Der praktische Tipp: Notieren Sie jede Beanstandung wörtlich im Protokoll – auch die, die Sie für unberechtigt halten – mit Ihrem Kommentar daneben. Der Grund für die wörtliche Notierung: Formulierungen werden im Nachhinein oft umgedeutet; steht der Beanstandungstext exakt so im Protokoll wie geäußert, können beide Seiten sich später auf denselben Wortlaut beziehen. Ein Beispiel: Aus „die Fuge im Flur sieht komisch aus“ wird drei Monate später gern „die Fuge war von Anfang an mangelhaft“ – der Protokollwortlaut samt Ihrem Befund zeigt, was tatsächlich gesagt wurde.

Und: Bleiben Sie freundlich. Eine Übergabe ist kein Gerichtstermin, sondern der Abschluss einer gemeinsamen Arbeit – und oft der Anfang der nächsten, denn ein Bauherr, dessen Beanstandung ernst genommen wurde, beauftragt wieder.

Nach der Übergabe: Was in der Woche danach noch zu tun ist

Nach der Unterschrift ist die Übergabe noch nicht fertig – die Nachbereitung entscheidet, ob alles sauber abgeschlossen ist. Planen Sie für die Folgewoche bewusst Zeit ein, statt sofort zum nächsten Projekt zu springen.

Diese Aufgaben stehen an:

  1. Protokolle verteilen: Jede Partei erhält ihr unterschriebenes Exemplar – digital archivieren, mit Datum.
  2. Fotos und Videos sichern: Ablage mit Datum und Ortsbezug, am besten in der Projektakte, nicht nur auf dem Handy.
  3. Offene Punkte terminieren: Restarbeiten sofort einplanen und die Erledigung bestätigen lassen.
  4. Rechnung abstimmen: Rechnungspositionen mit dem Protokoll abgleichen – enthält einschließlich wichtiger Aspekte wie abgenommene Nachträge.
  5. Nachkontrolle vereinbaren: Bei Anlagen mit Einlaufphase (Heizung, Lüftung) einen Kontrolltermin nach vier bis sechs Wochen anbieten. Das schafft Vertrauen und entlarvt Bedienfehler früh.

Ein Beispiel: Ein Elektrobetrieb bietet nach jeder Anlagenübergabe eine kostenlose Nachkontrolle nach einem Monat an. Erfahrungswert aus der Praxis: Die meisten „Mängel“ in diesem Termin sind Bedienfehler, die in fünf Minuten erklärt sind – statt sechs Wochen später als Reklamation mit geschriebenem Schriftverkehr zurückzukommen.

Halten Sie die Ablage mindestens so lange, wie Gewährleistungsfristen laufen können. Nach VOB/B § 13 Nr. 4 beträgt die Verjährungsfrist für Mängelansprüche in der Regel vier Jahre ab Abnahme – Ihre Übergabedokumentation sollte mindestens so lange auffindbar sein.

Häufige Fragen

Was gehört alles in eine Übergabe-Checkliste?

Eine vollständige Checkliste umfasst: Vertrags- und Planunterlagen, Nachweise und Zertifikate, die Schlüssel- und Zugangsliste, Zählerstände, die Funktionsprüfung aller Anlagen, die Bedienungseinweisung, übergebene Dokumente sowie alle offenen Punkte mit Terminen. Ergänzend gehören Fotos oder Videos des Zustands dazu. Nicht dokumentierte Punkte sind im Streitfall praktisch nichtexistent.

Wie lange im Voraus sollte man eine Übergabe planen?

In der Praxis haben sich zwei bis drei Wochen bewährt. In dieser Zeit sammeln Sie Unterlagen, klären offene Fragen mit dem Auftraggeber, prüfen Restarbeiten und terminieren den Übergabetag mit ausreichend Zeitpuffer. Bei größeren Objekten mit mehreren Gewerken lohnt sich ein Vorabstimmtermin, damit an der eigentlichen Übergabe alle Beteiligten teilnehmen können.

Ist ein Übergabeprotokoll verpflichtend?

Ein formelles Protokoll ist gesetzlich nicht in jeder Konstellation vorgeschrieben – aber ohne schriftliche Festhaltung wird im Streitfall Aussage gegen Aussage durchgeführt. Bei Verträgen nach VOB/B ist die Abnahme nach § 12 VOB/B geregelt; ein unterschriebenes Protokoll dient dabei als Nachweis. Gewerkepraxis-Empfehlung: immer schriftlich, immer doppelt unterschrieben, immer eine Ausfertigung pro Partei.

Was tun, wenn es bei der Übergabe Streit gibt?

Dokumentieren Sie jede Beanstandung wörtlich im Protokoll – auch die, die Sie für unberechtigt halten – und ergänzen Sie Ihren Kommentar. Prüfen Sie vor Ort, ob es sich um einen echten Mangel, eine nicht vereinbarte Zusatzleistung oder eine Geschmacksfrage handelt. Bei hartnäckigem Konflikt helfen fachliche Gutachter oder eine anwaltliche Prüfung des Vertrags weiter; die Wesentlichkeitsgrenze für eine Abnahmeverweigerung richtet sich nach § 12 Nr. 3 VOB/B.

Wie kann man eine Übergabe digital dokumentieren?

Mit digitalen Checklisten und Übergabe-Apps lassen sich Fotos mit Zeitstempel direkt am Protokolleintrag anfügen; hinzu kommen Videos des Rundgangs und elektronische Signaturen. Wichtig ist die langfristige Ablage in der Projektakte – nach VOB/B § 13 Nr. 4 läuft die Verjährungsfrist für Mängelansprüche in der Regel vier Jahre ab Abnahme. Die Dokumentation sollte mindestens so lange auffindbar sein.

Unser Fazit

Wenn Sie nur eine Sache aus diesem Artikel mitnehmen, dann diese: Gehen Sie die Übergabe als letzten Arbeitsschritt mit derselben Sorgfalt an wie die erste Bohrung. Feste Reihenfolge, vollständiges Protokoll, Fotos, eine Ausfertigung für jede Partei – mehr braucht es nicht für eine Übernahme ohne Nachbeben. Alle Details zu Fristen und Gewährleistung regelt der jeweilige Vertrag; im Einzelfall gehören anwaltliche oder behördliche Klärungen hinein.

Die Schlüsselübergabe dauert dreißig Sekunden. Das Protokoll dahinter entscheidet, ob Sie in vier Jahren noch ruhig schlafen.

You May Also Like

Übergabeprotokoll bei Sanierungsarbeiten an denkmalgeschützten Gebäuden

Was ein Übergabeprotokoll bei Denkmalsanierungen enthalten muss: Substanz, Mängel, Unterlagen, offene Punkte – praxisnah erklärt für Meister und Vorarbeiter.

Tipps für die Übergabe an den Bauherren

Übergabe und Abnahme richtig vorbereiten: Protokoll, Unterlagen, Mängel, Fristen – praxisnah erklärt für Meister und Vorarbeiter.

Dokumentation und Übergabeprotokoll – was ist wichtig?

So erstellen Sie ein wasserdichtes Übergabeprotokoll: Inhalte, Fotos, Zählerstände, Schlüssel und häufige Fehler – praxisnah erklärt.
